    案例實操丨500kV 變電站改造升級后負荷模擬式繼電保護向量檢查
    發布時間:2025/03/06武漢市豪邁電力自動化技術有限責任公司

    試驗地點: 四川某500kV變電站

    試驗設備: HTB-8000 大型變壓器一次通流試驗裝置1套、三相調壓器1臺、隔離電源一套、全套測試線。
    試驗目的: 變電站改造后開展繼電保護設備啟動前模擬帶負荷試驗,驗證互感器極性變比、保護回路接線正確性。

    試驗前準備:
    1)仔細勘查現場,核對一次系統狀態,選擇合適的升流試驗點;
    2)仔細核對各出線間隔的狀態,判斷是否具備試驗條件;
    3)編制模擬帶負荷試驗方案;
    4)估算一次模擬帶負荷試驗電流;
    5)編制模擬帶負荷試驗記錄表格;
    6)注流點及設備所在地設立圍欄。

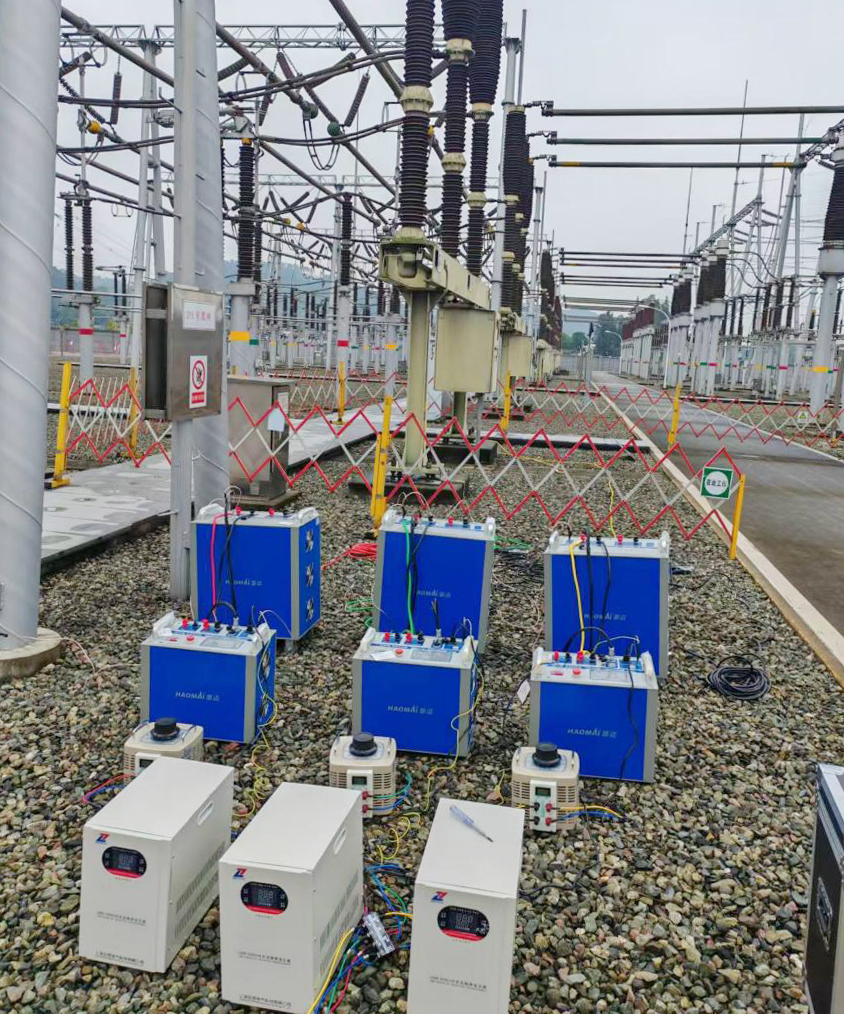

    △ HTB-8000 大型變壓器一次通流試驗裝置

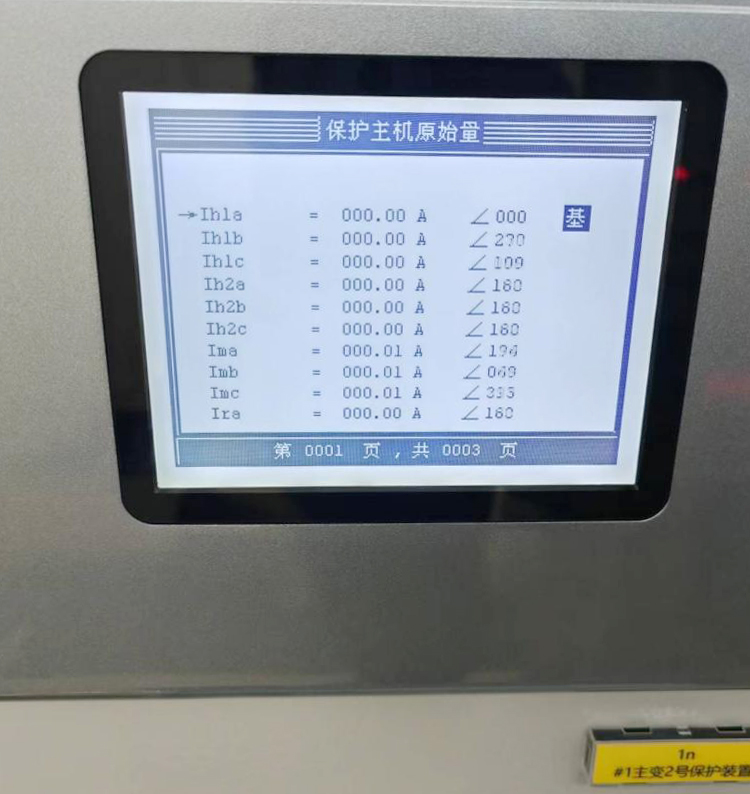

    變電站主變保護裝置安裝調試完成,試驗前所有準備工作經現場確認,試驗現場負責人傳出指令: 開始主變通流試驗,根據試驗方案選取注流點,將電流升到45A通變壓器中壓側到高壓側相關間隔,安全和防誤措施、技術和試驗步驟實行試驗單位和檢修負責人雙確認。 在總指揮的統籌指導下,各方通力合作,設備滿足方案要求,中壓側對高壓側試驗時,通變壓器輸出45A電流、380V電壓,確認變壓器差流與角度正確,所有間隔試驗半小時內全部完成。



    △ 中壓側對高壓側進行加量



    中壓側對低壓側試驗時,通變壓器輸出30A電流、629V電壓,確認差流與電壓電流角度正確,所有試驗10分鐘內完成。

    △ 中壓側對低壓側進行加量



    試驗報告按要求完整準確記錄所有試驗數據,檢修負責人進行確認,經過全體工作人員的緊張忙碌后,傳來響亮的聲音,“試驗圓滿成功,感謝大家通力配合。 此次試驗按照新方案啟動效率較之前至少提高了一倍,大幅減少了倒閘操作項數,對提高電網安全運行水平和啟動投運效率具有重要意義”,檢修負責人按捺不住喜悅的心情說道。

    本次試驗方案是根據《國家電網繼電保護投運前模擬帶負荷試驗實施指導意見》和《四川電網繼電保護投運前模擬帶負荷試驗方案》而制定,在改造設備或新設備啟動投運前,利用通流、通壓同步試驗裝置開展加壓通流試驗,完成互感器及繼電保護交流回路接線正確性檢驗。 試驗裝置采用串并聯電容補償方式,電壓電流同源施加試驗方法,產生幅值、相序確定的工頻三相電壓,經升壓后向被試設備施加電壓,產生相位關系確定的電流。 試驗電壓、電流經互感器轉變?yōu)槎坞妷骸㈦娏?,再進入繼電保護裝置,從而完成保護向量檢查。 該方案降低了對系統電源的要求,校驗主變差動時,注入電流可經過主變,完成主變套管CT向量檢查。

    ?
